危険物取扱者甲種の製造所等手続き|許可・検査・届出

危険物取扱者甲種の製造所等の許可・検査・届出を解説する記事のアイキャッチ

製造所等の12区分と、設置・変更の許可、完成検査、仮使用・仮貯蔵、届出、許可権者の6つの論点を並べた記事です。問題文の「動詞」から、許可・検査・承認・届出のどれかを判定できるようにします。

法令15問全体の優先順位は、先に危険物取扱者甲種の法令の出題傾向と勉強法で確認できます。

甲種危険物取扱者 一問一答・問題集 ○×ドリルのアプリアイコン甲種危険物取扱者 一問一答・問題集 ○×ドリル法令・物化・性消の○×ドリル・記事で図解iPhone/無料・アプリ内購入

通勤・通学や昼休みなどのすきま時間に、効率よく勉強できるアプリを作りました。問題はこのサイトの記事と連動しています。

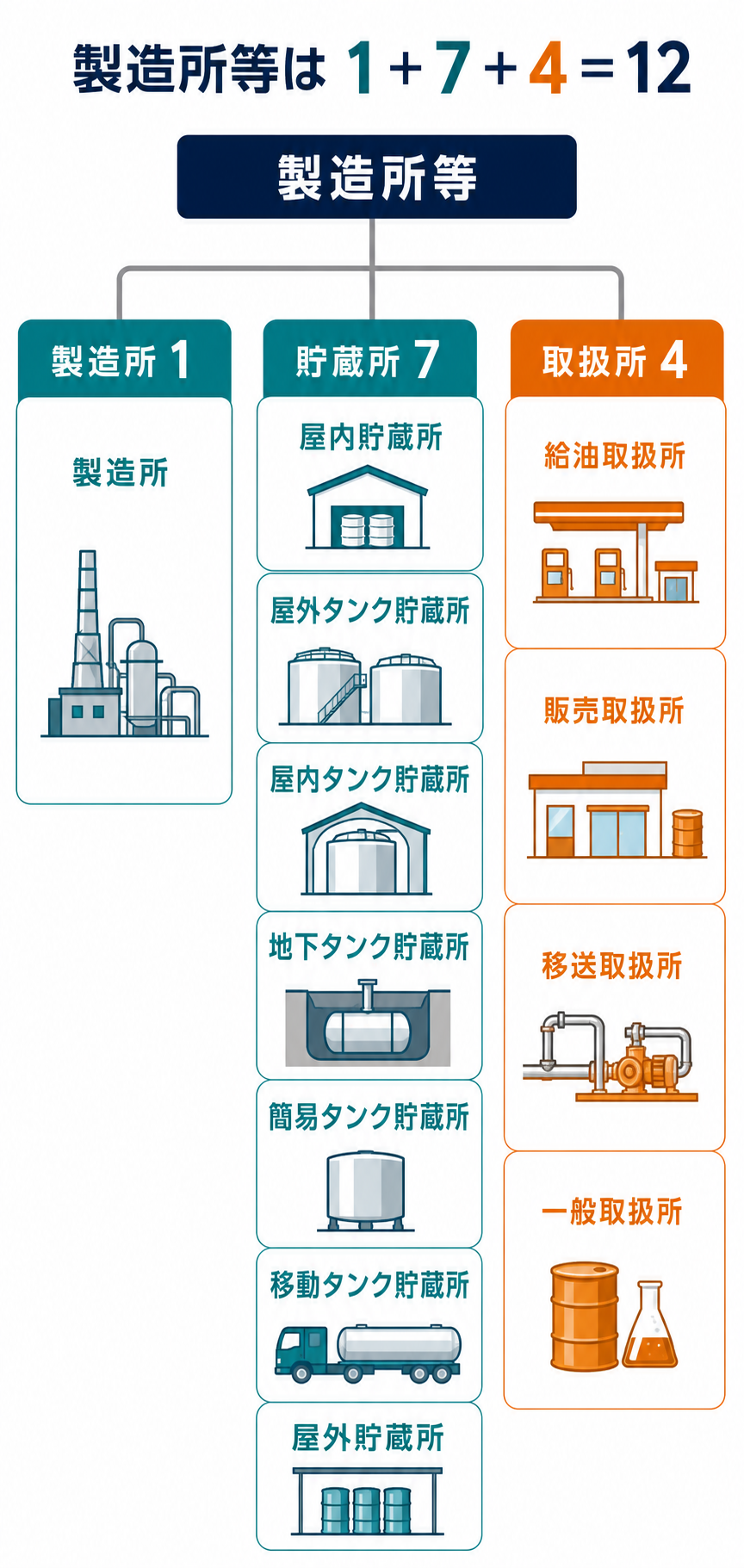

製造所等の区分 ── 製造所1・貯蔵所7・取扱所4の12区分

製造所等は1+7+4=12:製造所1、貯蔵所7(屋内・屋外タンク・屋内タンク・地下タンク・簡易タンク・移動タンク・屋外の各貯蔵所)、取扱所4(給油・販売・移送・一般の各取扱所)
販売取扱所指定数量の倍数
第1種販売取扱所15以下
第2種販売取扱所15を超え40以下

消防法でいう「製造所等」は、製造所・貯蔵所・取扱所の3つに大別され、細かく分けると1+7+4の合計12区分です。販売取扱所は倍数15以下が第1種、15を超え40以下が第2種です。

問われる形○×ポイント
大区分は製造所・貯蔵所・取扱所の3つで、12は細かく分けた数○貯蔵所7・取扱所4の細分を大区分の数に足さない
貯蔵所をタンク系の6種類だけで数える×屋外貯蔵所を加えて7種類
倍数がちょうど15の販売取扱所は第2種×15以下は第1種。15を超えると第2種
第2種販売取扱所の下限を10倍とする×下限は15倍(15を超え40以下)
大区分施設の区分
製造所 1製造所
貯蔵所 7屋内貯蔵所、屋外タンク貯蔵所、屋内タンク貯蔵所、地下タンク貯蔵所、簡易タンク貯蔵所、移動タンク貯蔵所、屋外貯蔵所
取扱所 4給油取扱所、販売取扱所、移送取扱所、一般取扱所
  • 「屋外貯蔵所」と「屋外タンク貯蔵所」は別区分。名称が似た施設は、貯蔵所か取扱所かまでセットで覚える
  • 「移動タンク貯蔵所」は車両に固定されたタンク、「移送取扱所」は配管とポンプなどで危険物を移送する取扱所
  • 販売取扱所は第1種と第2種に分かれるが、施設の区分では販売取扱所として1つに数えるため、取扱所は4区分

各施設の保安距離、保有空地、構造、設備などは、危険物取扱者甲種の位置・構造・設備|保安距離・保有空地で詳しく解説しています。

設置・変更の許可 ── 位置・構造・設備の変更は着工前に許可

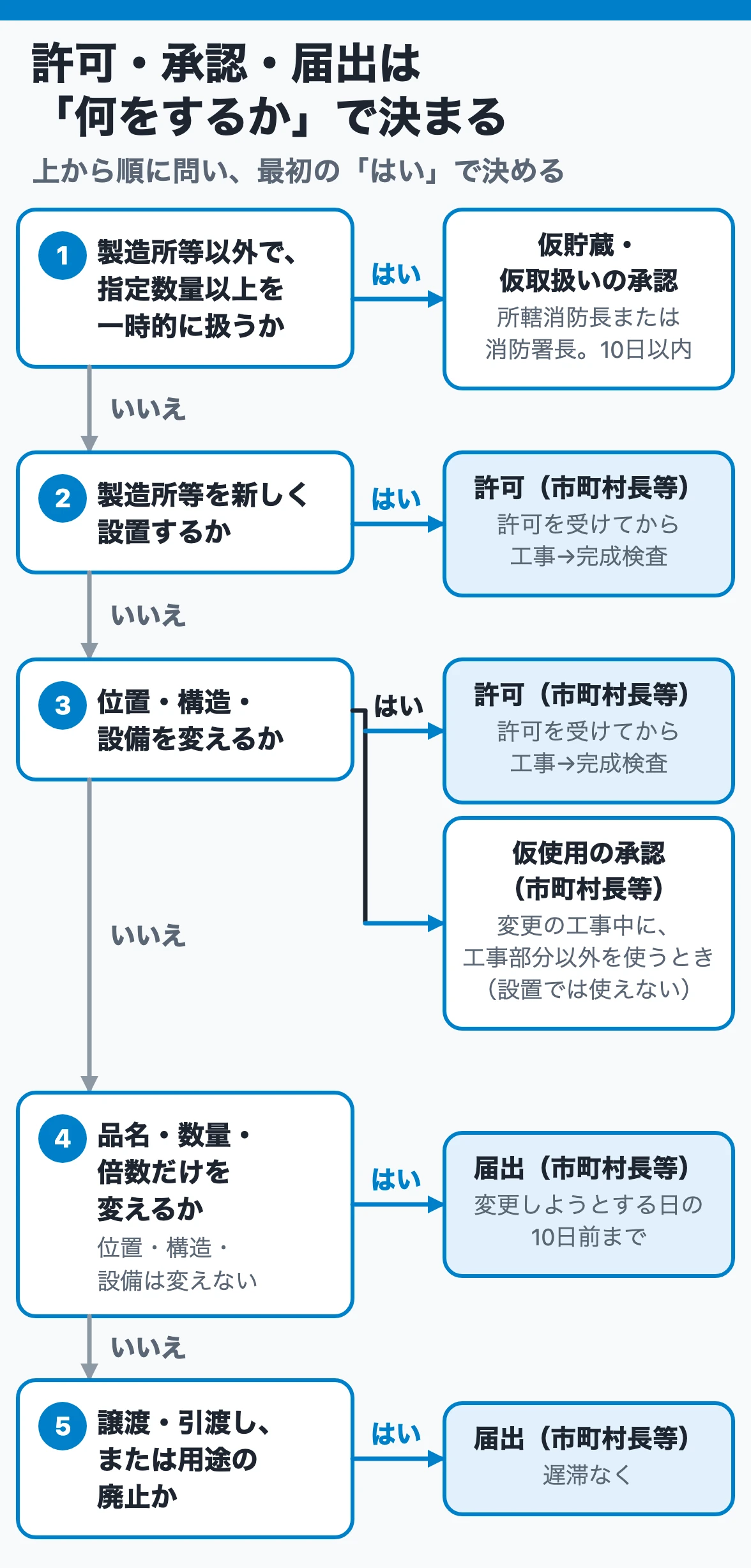

許可・承認・届出は何をするかで決まる:製造所等以外の一時貯蔵は承認、設置と位置構造設備の変更は許可(仮使用は変更工事中だけ)、品名数量倍数は10日前届出、譲渡・廃止は遅滞なく

製造所等を設置する、または位置・構造・設備を変更するときは、製造所等ごとに市町村長等の許可を受けます。順序は許可申請→許可→工事で、工事後の届出では代わりになりません。

問われる形○×ポイント
位置・構造・設備の変更は、工事後に届け出ればよい×着工前に変更許可を受ける
許可申請前に工事を始め、完成までに許可を受ける×許可を受けてから工事
設置・変更は市町村長等へ届け出れば工事できる×設置と位置・構造・設備の変更は届出でなく許可
行為手続き相手
製造所等を設置する許可市町村長等
位置・構造・設備を変更する許可市町村長等
変更工事部分以外を完成検査前に使う承認(仮使用)市町村長等
製造所等以外で指定数量以上を10日以内だけ貯蔵・取扱いする承認(仮貯蔵・仮取扱い)所轄消防長または消防署長
品名・数量・指定数量の倍数を変更する届出市町村長等
製造所等の譲渡・引渡しを受ける届出市町村長等
製造所等の用途を廃止する届出市町村長等

ここでいう変更は、危険物の品名や数量だけの変更ではありません。建物の配置、タンクの構造、配管・消火設備など、位置・構造・設備を変える工事です。

  • 申請があると、市町村長等は位置・構造・設備が技術上の基準に適合し、公共の安全維持や災害防止に支障を及ぼすおそれがないか審査する
  • 位置・構造・設備を変えるなら許可、危険物の品名・数量・倍数だけを変えるなら届出
  • 品名や数量の変更が設備変更を伴うなら、位置・構造・設備の変更許可が別途必要になる。「位置・構造・設備を変更しないで」という条件を読み落とさない

完成検査と完成検査前検査 ── 市町村長等が行い、合格するまで使えない

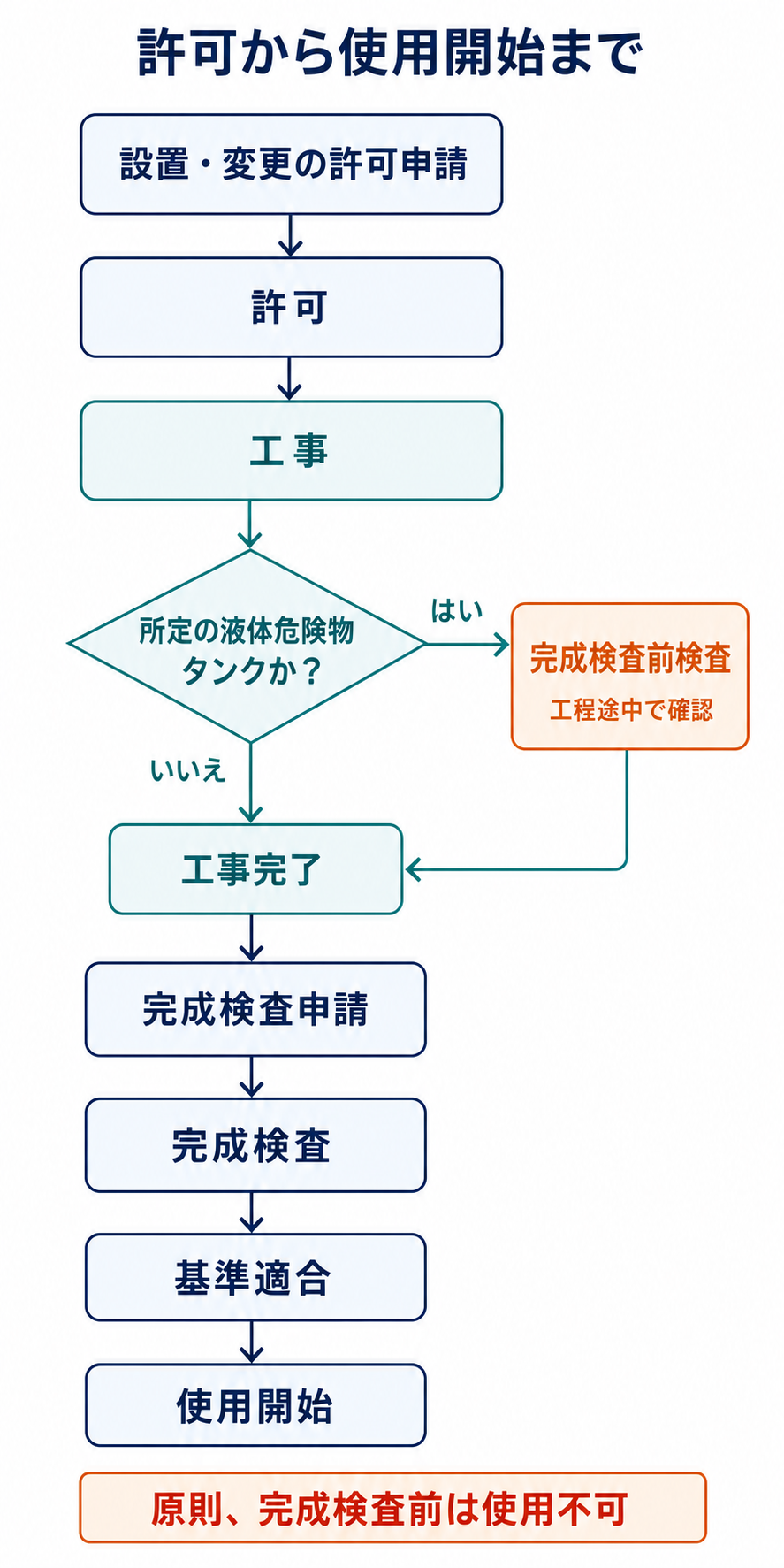

許可から使用開始まで:設置・変更の許可申請から許可、工事、完成検査、基準適合を経て使用開始となり、所定の液体危険物タンクは工事中に完成検査前検査を受け、原則、完成検査前は使用不可

設置・変更の工事が終わったら、市町村長等の完成検査を受けます。原則として、完成検査で技術上の基準に適合すると認められるまで使用できません。所定の液体危険物タンクの工事では、その前に工程途中で完成検査前検査を受けます。

問われる形○×ポイント
設置工事さえ終われば、完成検査を待たずに使い始めてよい×原則、完成検査に合格した後でなければ使えない
完成検査をするのは所轄の消防長・消防署長×完成検査は市町村長等。消防長・消防署長は仮貯蔵・仮取扱いの承認
所定の液体危険物タンクは、工事の途中にも段階ごとの検査がある○完成時の1回だけでは足りない
工事途中の検査で合格した事項も、完成検査でもう一度同じ検査を受ける×適合と認められた特定事項は、完成検査で重ねて検査しない
比較完成検査完成検査前検査
時点工事完了後工程途中
対象設置・変更した製造所等液体危険物タンクを有する所定の製造所等・所定工事
確認するもの製造所等の位置・構造・設備が技術上の基準に適合するか完成後に確認しにくいタンクの基礎・地盤、溶接部、漏れ・変形など
結果との関係原則、適合後に使用開始適合後でなければ完成検査へ進めない特定事項がある

「許可」は工事前の計画審査、「完成検査」は工事後の現物確認です。両方が必要で、許可を受けただけでは使用開始できません。

  • 完成検査前検査は、すべての製造所等に一律に必要な検査ではない。液体危険物を貯蔵・取扱いするタンクが中心で、工事完了後ではなく工程途中に行う
  • タンクの基礎や溶接部は工事が進むと外から確認しにくくなるため、隠れる前に確かめる
  • 製造所と一般取扱所では、指定数量未満の容量しかない液体危険物タンクは対象から除かれる。タンクの設置・変更工事について、水張検査または水圧検査などを工程途中に受ける
  • 容量1,000kL以上の屋外タンク貯蔵所では、基礎・地盤に関する検査や溶接部検査も重要
  • 「固体危険物の貯蔵所も対象」「すべての液体危険物タンクが同じ検査を受ける」のような広げすぎに注意

仮使用と仮貯蔵・仮取扱い ── 仮使用は工事部分以外、仮貯蔵は消防長・消防署長の承認で10日以内

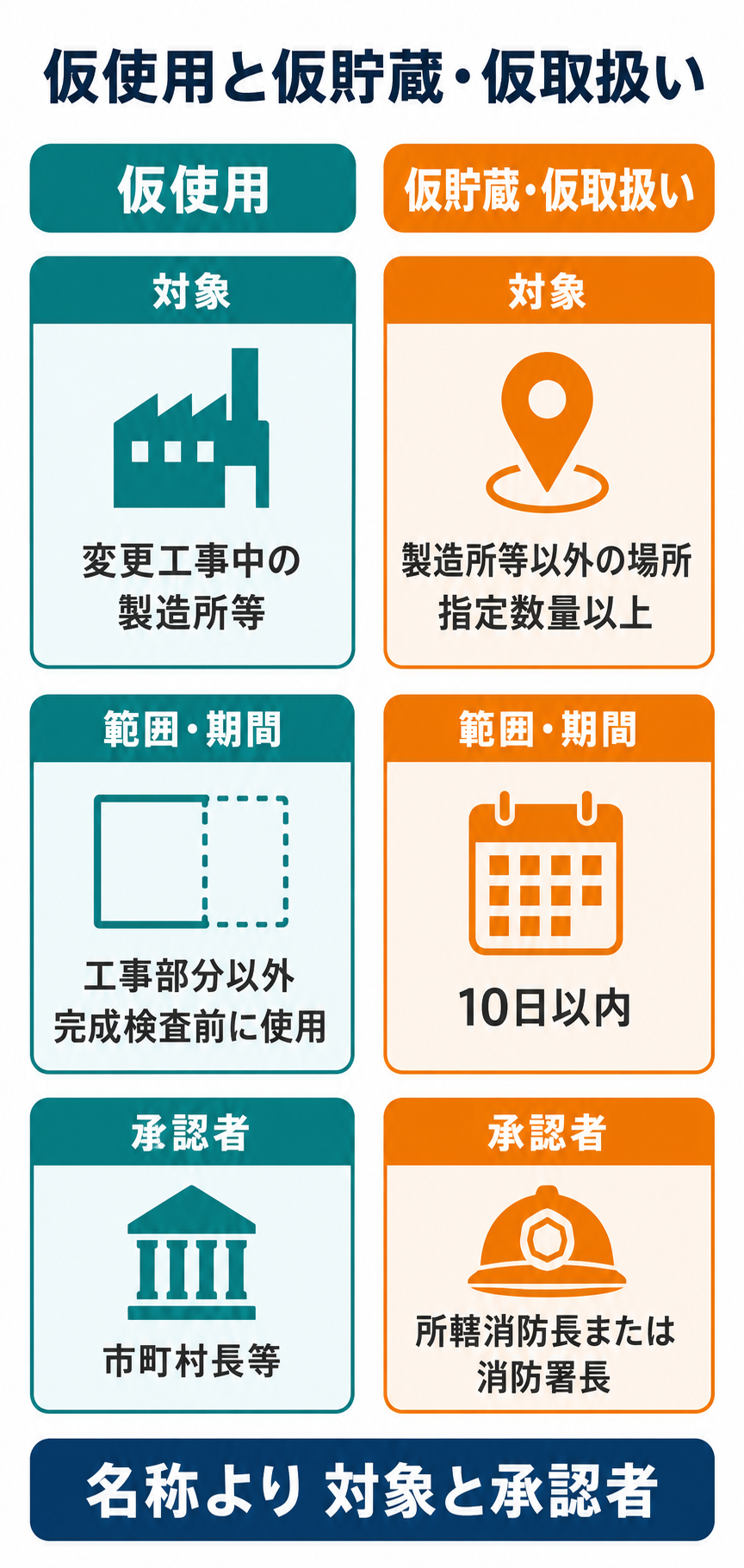

仮使用と仮貯蔵・仮取扱い:仮使用は変更工事中の製造所等の工事部分以外を完成検査前に使い市町村長等が承認、仮貯蔵・仮取扱いは製造所等以外で10日以内に所轄消防長または消防署長が承認

仮使用は、変更工事中の製造所等で工事に係る部分以外を完成検査前に使う制度で、市町村長等が承認します。仮貯蔵・仮取扱いは、製造所等でない場所に指定数量以上の危険物を置いたり扱ったりすることを、10日以内の期間に限って認める制度です。承認者は所轄消防長または消防署長です。

問われる形○×ポイント
仮使用の承認があれば、工事中の箇所そのものを先に使える×使えるのは工事に係る部分以外
所轄消防長か消防署長が承認すれば、製造所等でない場所でも10日以内なら指定数量以上を置ける○指定数量以上・承認・10日以内の3点がそろう
仮使用は10日以内、仮貯蔵の承認者は市町村長等×10日以内は仮貯蔵・仮取扱い。その承認者は所轄消防長または消防署長
比較仮使用仮貯蔵・仮取扱い
対象位置・構造・設備の変更工事中にある既存の製造所等指定数量以上の危険物を、製造所等以外の場所で一時的に貯蔵・取扱い
使える範囲・期間変更工事に係る部分以外の全部または一部。法令上、仮貯蔵・仮取扱いのような10日以内の制限はない10日以内
承認者市町村長等所轄消防長または消防署長
意味完成検査前に、工事部分以外を使う本来の製造所等以外で一時的に置く・扱う
  • 工事に係る部分は、完成検査を受けるまで使えない原則のまま。仮使用は、その原則の例外を工事部分以外について認める仕組み
  • 仮貯蔵・仮取扱いは、指定数量以上を製造所等以外で扱えないという原則の例外。場所・期間・承認者が限られている
  • 試験では承認者を交換した選択肢がよく作られる。「仮使用=市町村長等」「仮貯蔵・仮取扱い=所轄消防長または消防署長」を対象とセットで覚える

届出の期限 ── 品名・数量・倍数の変更は10日前まで、地位の承継は遅滞なく

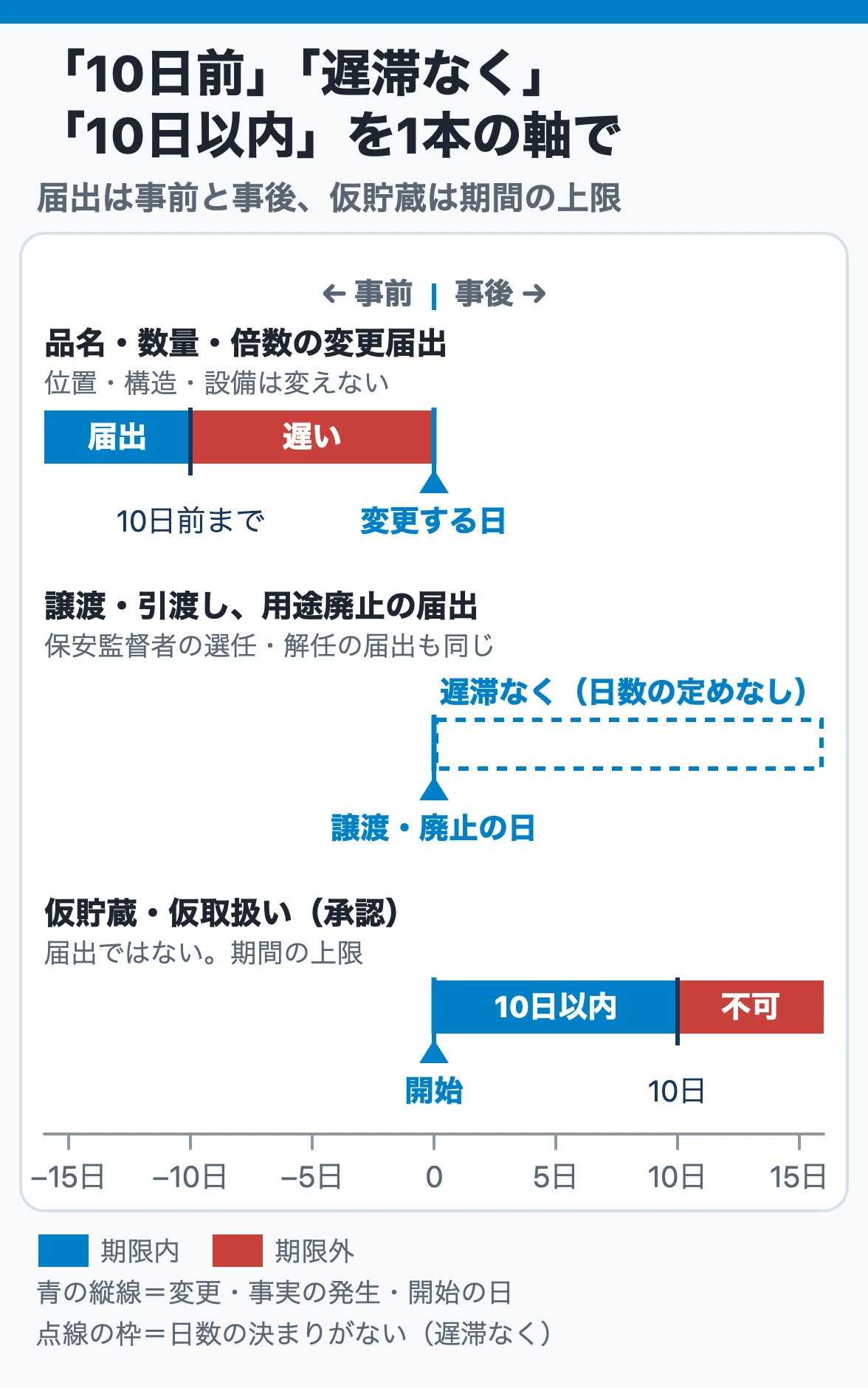

「10日前まで」「遅滞なく」「10日以内」を1本の時間軸で:品名数量の変更届出は変更日の10日前まで、譲渡・廃止は事後に遅滞なく、仮貯蔵は開始から10日以内

施設の位置・構造・設備はそのままで、危険物の品名・数量・指定数量の倍数だけを変える場合は、市町村長等へ変更しようとする日の10日前までに届け出ます。譲渡・引渡しによる地位の承継と用途廃止は、事後に遅滞なく届け出ます。

問われる形○×ポイント
設備はそのままで扱う品名や倍数だけを変えるなら、変更の10日前までに届け出る○設備を変えるなら変更許可の問題になる
品名・数量の変更は、変更後10日以内に届け出る×変更しようとする日の10日前まで(事前)
製造所等を譲り受けた者は、10日前までに届け出る×地位の承継は事後に遅滞なく
用途廃止は10日以内に届け出る×遅滞なく市町村長等へ届出
届出事項期限覚え方
位置・構造・設備を変えず、危険物の品名・数量・指定数量の倍数を変更変更しようとする日の10日前まで危険物の内容が変わる前に行政側が把握
製造所等の譲渡・引渡しによる地位の承継遅滞なく事実が生じた後の届出
製造所等の用途廃止遅滞なく事実が生じた後の届出
  • 「10日以内」と「10日前」は別。仮貯蔵・仮取扱いは期間が10日以内、品名・数量・倍数変更の届出は変更日の10日前まで
  • 譲渡・引渡しでは許可を取り直さず、譲受人が許可上の地位を承継する。行政が新しい責任主体を把握するための届出
  • 危険物保安監督者など人に関する選任・解任の届出も「遅滞なく」が基本

人の制度は、危険物取扱者甲種の保安体制攻略でまとめています。

許可権者 ── 移送取扱所は区域で決まり、2以上の都道府県なら総務大臣

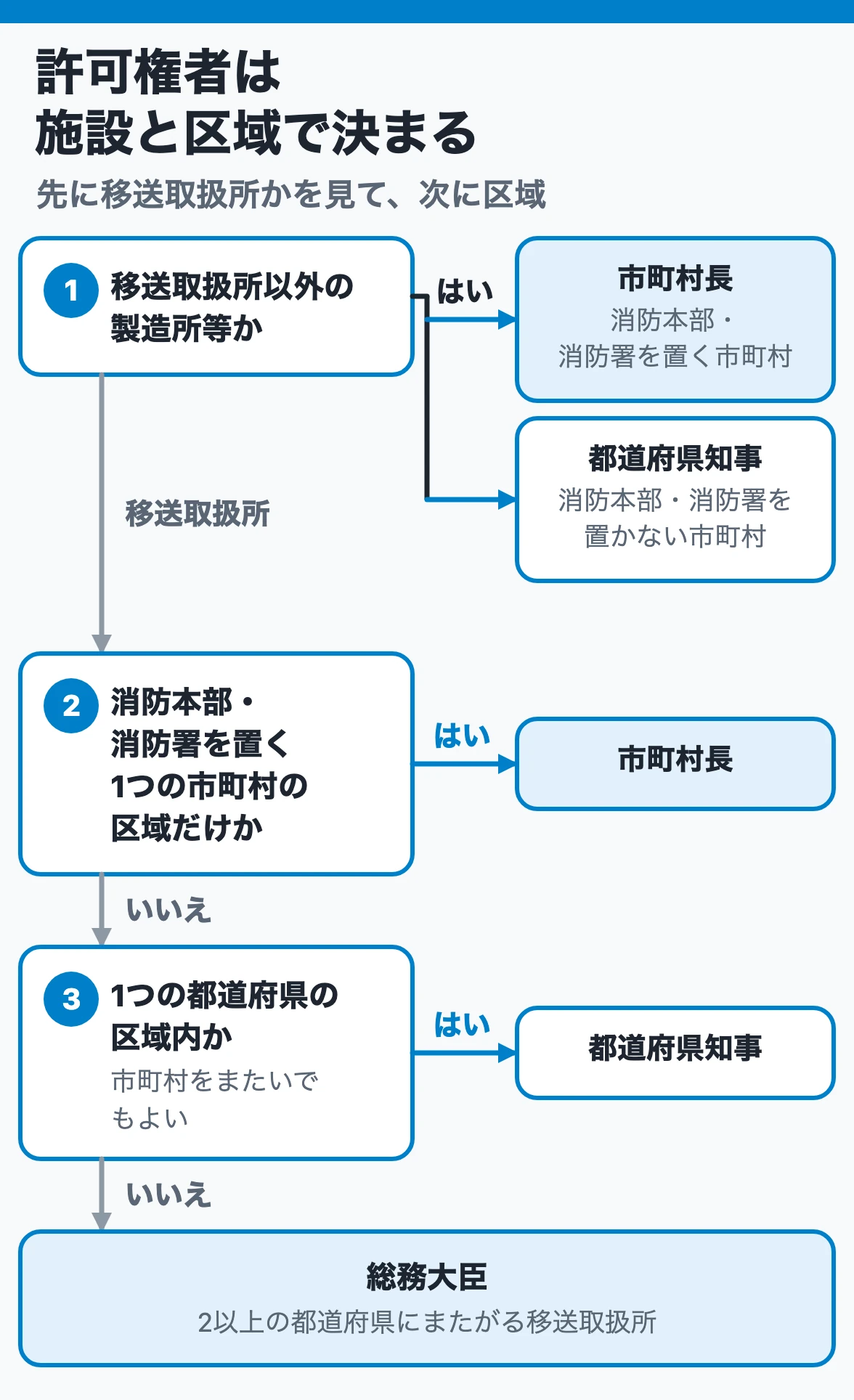

許可権者は移送取扱所か、区域で決まる:一般の製造所等は消防本部の有無で市町村長か知事、移送取扱所は1市町村なら市町村長、1都道府県内なら知事、2以上なら総務大臣

市町村長、都道府県知事、総務大臣をまとめて「市町村長等」と呼びます。最初に移送取扱所かを確認し、次に区域を見ます。2以上の都道府県にまたがる移送取扱所は総務大臣が許可します。

問われる形○×ポイント
同じ県の中で複数の市町村を通る移送取扱所(パイプライン)は、知事が許可する○起点の市町村長だけではない
県境を越える移送取扱所は、配管の長い側の県の知事が許可する×総務大臣。距離や主たる区間では決まらない
移送取扱所はすべて都道府県知事の許可×区域により市町村長・都道府県知事・総務大臣
施設・区域許可権者
消防本部・消防署を置く市町村の区域内にある一般の製造所等市町村長
消防本部・消防署を置かない市町村の区域内にある一般の製造所等都道府県知事
1つの消防本部等所在市町村の区域内だけにある移送取扱所市町村長
上記以外で、1都道府県内にある移送取扱所都道府県知事
2以上の都道府県にまたがる移送取扱所総務大臣
  • 一般の製造所等では、その市町村に消防本部・消防署があるかが軸
  • 問題文に「消防長」「消防署長」が出たら、仮貯蔵・仮取扱いの承認と混同していないか確かめる。設置・変更許可の相手は市町村長等

次に読む記事

まとめ

製造所等は製造所1・貯蔵所7・取扱所4の12区分です。設置も、位置・構造・設備の変更も、先に市町村長等の許可を得てから工事に入り、原則として完成検査に合格してから使用します。仮使用は工事部分以外を市町村長等の承認で使い、仮貯蔵・仮取扱いは消防長・消防署長の承認で10日以内です。品名・数量・倍数の変更は10日前までに、譲渡・廃止は遅滞なく届け出ます。
